Helsingin 400 kilovoltin verkko

Suunnittelemme 400 kilovoltin sähkönsiirtoyhteyttä Helsinkiin vastataksemme kaupungin kasvavaan sähkönkulutukseen ja sähköistyvän yhteiskunnan sähkönsiirtotarpeisiin.

400 kilovoltin verkon rakentamisen taustalla on kaupungin kasvava sähkönkulutus

Sähkön kulutus kasvaa Helsingissä nopeasti. Taustalla ovat erityisesti lämmityksen, liikenteen ja muiden toimintojen sähköistyminen sekä kaupungin jatkuva kehitys.

Samaan aikaan paikallista sähköntuotantoa on aiempaa vähemmän, minkä vuoksi sähköä siirretään Helsinkiin yhä enemmän muualta Suomesta. Tämä lisää tarvetta vahvistaa sähköverkon siirtokapasiteettia.

Helsingissä on jo nyt vahva ja luotettava sähköverkko, mutta sähkönkulutuksen kasvu edellyttää merkittäviä investointeja verkon pääyhteyksiin. Investointien tavoitteena on varmistaa riittävä sähkönsiirtokapasiteetti myös tulevaisuudessa.

Helsingissä sijaitsee useita yhteiskunnan kannalta tärkeitä toimintoja ja palveluja, kuten terveydenhuoltoa, joukkoliikennettä ja muuta kriittistä infrastruktuuria. Verkon kehittämisellä pyritään vahvistamaan sähkön toimitusvarmuutta kaikissa tilanteissa. Näin varmistamme, että sekä arjen palvelut että kriittiset toiminnot pysyvät käynnissä turvallisesti ja luotettavasti myös häiriö- ja poikkeustilanteissa.

400 kilovoltin jännitetaso vahvistaa sähkönsiirtokapasiteettia

Tällä hetkellä Helsingin runkoyhteydet perustuvat pääosin 110 kilovoltin jännitetasoon. Jotta kasvava sähkönkäyttö voidaan turvata tulevaisuudessa, rinnalle tarvitaan myös 400 kilovoltin yhteyksiä.

Uusi jännitetaso kasvattaa sähkönsiirtokapasiteettia ja mahdollistaa suurempien sähkömäärien siirtämisen Helsingin alueella sinne, missä sitä eniten tarvitaan.

Vuoden 2026 alussa voimaan tullut sähkömarkkinalain muutos siirsi osan verkon kehittämisvastuista jakeluverkonhaltijoille. Lakimuutoksen myötä paikalliset ja alueelliset 400 kilovoltin verkot kuuluvat jatkossa jakeluverkonhaltijan vastuualueeseen.

Helsingissä tämä tarkoittaa, että Helen Sähköverkko Oy vastaa verkon kehittämisestä kantaverkon liittymispisteestä kohti kulutuksen keskittymiä.

Uuden 400 kilovoltin jännitetason käyttöönotto muuttaa myös nykyisen 110 kilovoltin verkon roolia. Investointeja tarvitaan jatkossa molemmille jännitetasoille, jotta sähköjärjestelmä vastaa tulevaisuuden siirtotarpeisiin.

Sähkönkulutuksen kasvun ennuste

Vuosi Toteuma Ennuste
1910 1.00 0.00
1915 5.00 0.00
1920 8.00 0.00
1925 14.00 0.00
1930 23.00 0.00
1935 25.00 0.00
1940 34.00 0.00
1945 51.00 0.00
1950 58.00 0.00
1955 105.00 0.00
1960 154.00 0.00
1965 218.00 0.00
1970 312.00 0.00
1975 375.00 0.00
1980 444.00 0.00
1985 572.00 0.00
1990 630.00 0.00
1995 647.00 0.00
2000 702.00 0.00
2005 759.00 0.00
2010 813.00 0.00
2015 766.00 0.00
2020 734.00 0.00
2025 987.00 0.00
2030 0.00 1460
2035 0.00 1620

Sörnäisten ja Vanhankaupungin yhteys

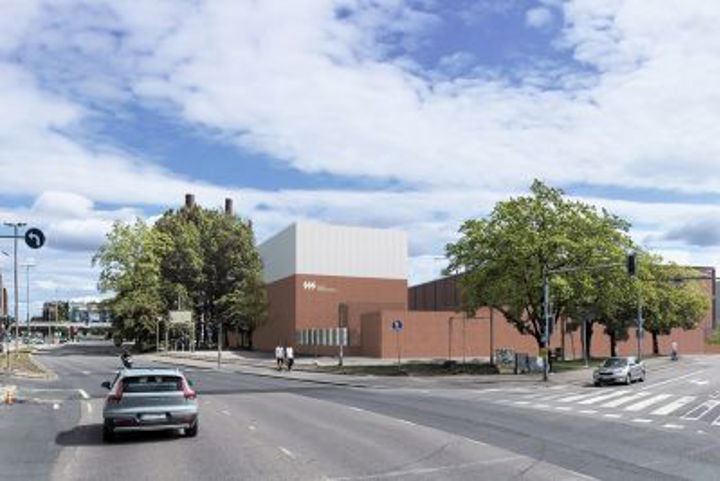

Havainnekuva Sörnäisten sähköasemasta - One Architects Oy

Suunnitteilla uudet sähkönsiirron rakenteet Helsinkiin

  • Uusi kaapelitunneli Vanhankaupungin ja Sörnäisten välille

Vanhankaupungin ja Sörnäisten välille on suunnitteilla noin 4,2 kilometrin pituinen kaapelitunneli. Tunneliratkaisu on valittu, koska 400 kilovoltin kaapeleille ei löydy riittävästi tilaa nykyisten katualueiden rakenteista.

  • Uusi 400/110 kV sähköasema Hanasaaren alueelle

Hanasaaren energiakorttelin alueelle suunnitellaan uutta Sörnäisten 400/110 kilovoltin sähköasemaa. Uusi asema vahvistaa sähkönsiirron kapasiteettia ja varmistaa alueen tulevaisuuden energiatarpeita.

Aikataulu Suunnittelukumppanit
  • Kaapelitunnelin rakentamisen aloitus: 2026
  • Sörnäisten sähköaseman rakentamisen aloitus: 2029
  • 400 kV -yhteyden käyttöönotto: 2031
  •  Suunnittelun johto: Sweco PM Oy
  • Arkkitehti- ja pääsuunnittelu: Sweco Finland Oy
  • Kalliosuunnittelu: Kalliosuunnittelu Oy Rockplan Ltd
  • Rakenne-, geo- ja LVISAT-suunnittelu: Sitowise Oy
  • Sähköaseman prosessisuunnittelu: Despro Engineering Oy
  • 400 kV kaapelointisuunnittelu: Infratek Finland Oy

Sörnäisten ja Ruoholahden yhteys

Suunnitteilla jatkoyhteys Sörnäisistä Ruoholahteen

  • Uusi kaapelitunneli Sörnäisten ja Ruoholahden välille

Sörnäisten ja Ruoholahden välille on suunnitteilla uusi kaapelitunneliyhteys. Tunneliin varaudutaan sijoittamaan sekä 110 kilovoltin että 400 kilovoltin sähkönsiirtoyhteydet. Tunneliratkaisu mahdollistaa riittävän tilan suurjännitekaapeleille ja varmistaa yhteyden toimintavarmuuden.

  • Uusi 400/110 kV sähköasema Ruoholahden alueelle

Ruoholahden alueelle suunnitellaan uutta 400 kilovoltin sähköasemaa. Uusi asema osaltaan mahdollistaa Helsingin länsiosien energiankulutuksen kasvun.

Aikataulu Suunnittelukumppanit
  • Tunnelirakentamisen aloitus: 2028
  • Sähköaseman rakentamisen aloitus: 2031
  • Käyttöönotto: 2035
  •  Suunnittelun johto: Sweco PM Oy
  • Kalliosuunnittelu: Sitowise Oy

Kysymyksiä ja vastauksia

Voit vaihtaa kysymystä nuolinäppäimillä ja avata ja sulkea vastauksen välilyönnillä.

400 kilovoltin jännitteen sähköverkko on Suomen sähköverkon suurin siirtojännitetaso. Sitä käytetään suurten sähkömäärien siirtämiseen sähköverkon solmupisteestä toiseen ja näistä solmupisteistä eteenpäin jakeluasemille sekä alueellisiin sähköverkkoihin.

Sähkönkulutus Helsingissä kasvaa nopeasti ja yhteiskunnan sähköistyminen edellyttää yhä tehokkaampia sähkönsiirtoyhteyksiä. 400 kilovoltin jännitetaso mahdollistaa luotettavan ja riittävän sähkön toimituksen kasvavalle kaupunkialueelle sekä tukee kaupungin elinvoimaisuutta.

Alustavasti suunnittelemme ensimmäiseksi Sörnäisten ja Vanhankaupungin välisen tunnelikaapeliyhteyden rakentamista.

Nykyiset runkoyhteydet Helsingissä toimivat 110 kilovoltin jännitteellä. Kasvava sähkönkulutus vaatii kuitenkin suurempaa siirtokapasiteettia, jota 400 kilovoltin yhteydet pystyvät tarjoamaan. Uusi jännitetaso tehostaa sähkönsiirtoa ja parantaa koko verkon luotettavuutta.

Helsingissä verkon rakentaminen pyritään toteuttamaan niin, että suurin osa rakenteista sijoitetaan maan alle. Hankkeen suunnittelussa huomioidaan ympäristö-, luonto- ja maankäyttövaikutuksia ja kaupunkisuunnittelun periaatteet yhteistyössä viranomaisten kanssa.
